铝单板幕墙施工工艺
1、工艺流程:测量放线→连接件安装校核→檩条、钢骨架安装→金属板块安装→板块清洁嵌缝→注胶密封→表面清洁。
2、技术要点
(1)按设计确定分格。根据分格方案确定基准线,放线。

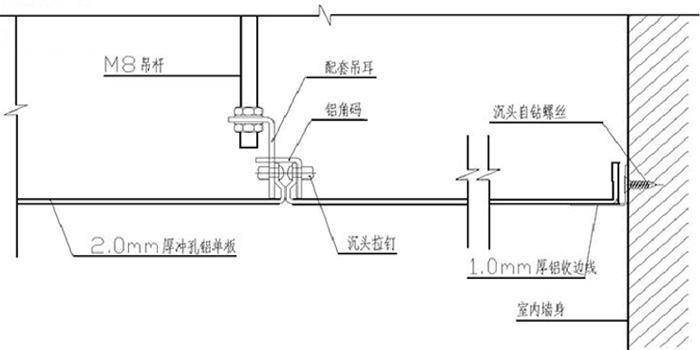

(2)按设计位置下连接件,连接件采用L50*50*5镀锌角码,M5镀锌螺栓固定。

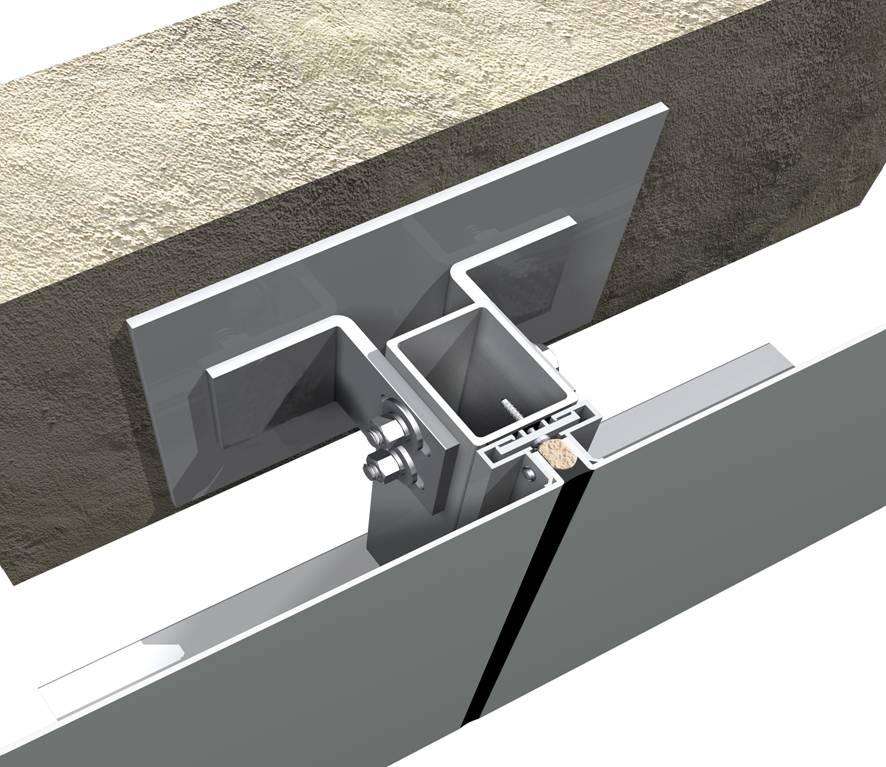

(3)钢骨架的安装:主框采用80*60*3镀锌方钢管,确定基准面测量误差,调整横向、竖向、间距误差,焊接框架,焊接要牢固焊缝饱满,焊缝应打磨平整光滑;与连接件连接要牢固。

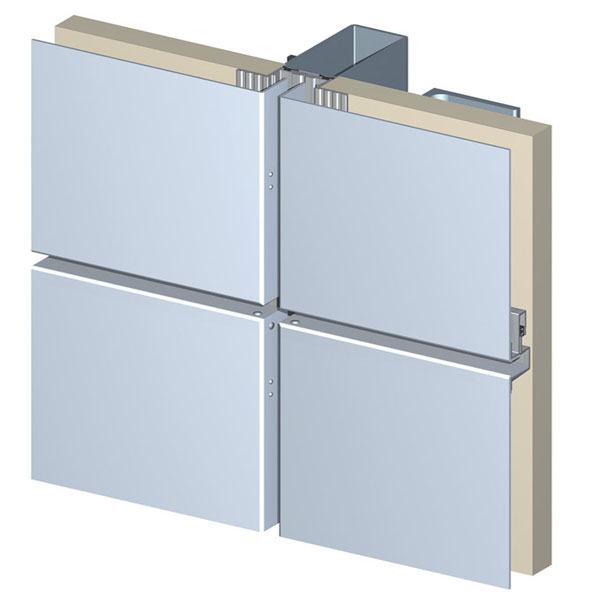

3、铝单板幕墙安装:
(1)铝单板组装尺寸应符合安装要求,铝单板与镀锌板之间尺寸必须吻合,板面平整,无凹陷、起鼓现象。
(2)铝单板连接角码用拉铆钉固定,应固定牢固、位置正确。
(3)板块安装:先进行板块初安装,将板块放置在相应的安装位置,调平角码,临时固定,然后进行板块的调整,调整标准应到横、竖通缝,在同一平面上。调整完毕后应马上固定。

4、注耐候密封胶
(1)填塞胶缝:胶缝采用防潮防水并且耐热阻燃的发泡剂填充,并选择规格合适,质量合格的泡沫条塞到拟注胶之缝中,保持泡沫条与板块侧面有足够摩擦力,填塞后泡沫条距板表面约5mm。
(2)清洁胶缝:在注胶半小时前将拟注胶缝用洁净布和二甲苯清洁干净,并注入填充物。胶缝在清洁半小时内应尽快注胶,超时后应重新清洁。
(3)刮胶:刮胶应沿同一方向将胶缝刮平,同时应注意密封胶的固化时间。

5、清洁收工
铝单板幕墙在最后工序时揭开保护膜,若已产生污染,应用中性溶剂清洗后,用清水洗净。
6、质量要求:
(1)整体表面平整、洁净、色泽一致;5㎡内不得有明显凹陷;安装牢固、胶缝严密;
(2)板缝顺直,要求在同一水平/垂直线上;
(3)相邻板块板角错位不得大于1mm;
(4)板缝宽度一致,误差不大于3mm;
(5)相邻板块接缝高低差不得大于1mm;
